“项目已稳定运行10余天,每天完成‘两充两放’,各项指标良好。”1月16日,记者从正在建设中的100MW/200MWh钒锂储能电站项目现场获悉,项目电站设备完成安装调试,标志着我市在新型储能产业发展和电网调节能力建设上取得重要进展。

据悉,该项目总投资约2亿元,占地约40亩,将建设100MW/200MWh钒锂储能电站及其附属设施,包括110kV升压站、储能系统、110kV送出工程、生产综合楼等。项目是四川新型储能试点示范项目之一,也是川渝能源一体化应急调峰基地的重要支撑工程。
国家电投集团四川电力有限公司光伏分公司副总工程师、项目负责人詹巍介绍,项目自2025年9月开工建设以来稳步推进,目前储能设备已全部安装调试到位,综合楼正在进行内部装修收尾,预计今年1月底可实现全面完工。

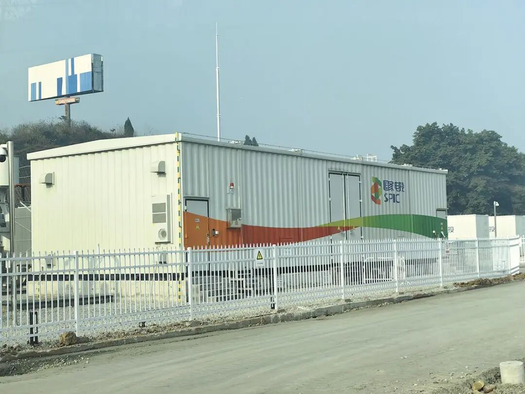

记者在项目建设现场看到,整齐排列的储能电池舱与电气设备已全部就位,技术人员正通过监控系统实时监测运行数据。电站建成后,将通过新建的1.3公里110kV线路接入寿溪桥220kV变电站,为区域电网提供调峰、调频、应急备用等多重服务。
“全面建成后,每年可提供约3650万度的调节电量,相当于为电网增添了一个大型‘充电宝’,不仅能提升清洁能源消纳能力,还能有效缓解夏季用电高峰期的供电压力。”詹巍表示。
作为我市重点能源基础设施项目,该电站的建成投运将带来多重效益:一方面可实现年产值约2000万元,并带动本地10余人就业;另一方面将显著增强电网的灵活性和可靠性,为内江乃至川渝地区的能源安全保障提供有力支撑。
