中国电建采购700MW/2800MWh储能系统设备

字体:
分享到:
扫一扫
摘要:中国电建采购700MW/2800MWh储能系统设备中国电建集团河北省电力勘测设计研究院有限公司拟向内蒙古海善储能科技有限公司采购700MW/2800MWh储能系统设备。其中,额济纳项目位于阿拉善盟额济纳旗,建设200MW/800MWh磷酸铁锂储能系统,配套220kV升压站;阿拉善左旗阿光二项目规划同额济纳项目规模。计划交货期暂定最后一批不晚于2026年9月15

7月13日,中国电建集团河北省电力勘测设计研究院有限公司发布3个储能系统集成设备采购公示,拟向内蒙古海善储能科技有限公司以直接采购方式进行采购储能系统设备,总规模达700MW/2800MWh。

高聚(海辰)储能额济纳200MW800MWh独立储能电站项目

位于内蒙古自治区阿拉善盟额济纳旗。项目总体规划建设200MW/800MWh汇集升压式磷酸铁梩储能系统,一次性建成。储能系统采用1175Ah电芯,由32套6.25MW/25MWh储能单元组成。储能单元之间采用并联接线后,分8回35kV集电线路接至升压站35kV配电装置。本工程配套建设1座220kV升压站,升压站内规划建设1台容量为240MVA的220kV主变压器,规划出线1回,本期建成1回,通过1回 220kV线路接入额济纳220kV变电站。

计划交货期: 暂定最后一批货不晚于2026年09月15日(具体以项目部要求为准)。

高聚(海辰)储能阿拉善左旗阿光二200MW800MWh电网侧独立储能电站项目

阿光二项目位于内蒙古自治区阿拉善盟阿拉善左旗。项目总体规划建设 200MW/800MWh汇集升压式磷酸铁梩储能系统,一次性建成。储能系统采用1175Ah电芯,由32套 6.25MW/25MWh储能单元组成。储能单元之间采用并联接线后,分8回35kV集电线路接至升压站35kV 配电装置。本工程配套建设1座220kV升压站,升压站内规划建设1台容量为240MVA的220kV主变压 器,规划出线1回,本期建成1回,通过1回 220kV线路接入额济纳220kV变电站。

计划交货期: 暂定最后一批货不晚于2026年10月30日(具体以项目部要求为准)。

高聚(海辰)储能阿拉善高新区阿日善300MW1200MWh独立储能电站项目

项目位于内蒙古自治区阿拉善盟高新区。项目总体规划建设300MW/1200MWh汇集升压式磷酸铁梩储能系统,一次性建成。储能系统采用1175Ah电芯,由48套6.25MW/25MWh储能单元组成。储能单元之间采用并联接线后,分12回35kV集电线路接至升压站35kV配电装置。本工程配套建设1座220kV升压站,升压站内规划建设2台容量为180MVA的220kV主变压器,新建出线2回,分别为1回至阿日善500千伏变电站220千伏侧,1回至国天储能项目220千伏储能升压站,最终接入方案以接入系统审查意见为准。

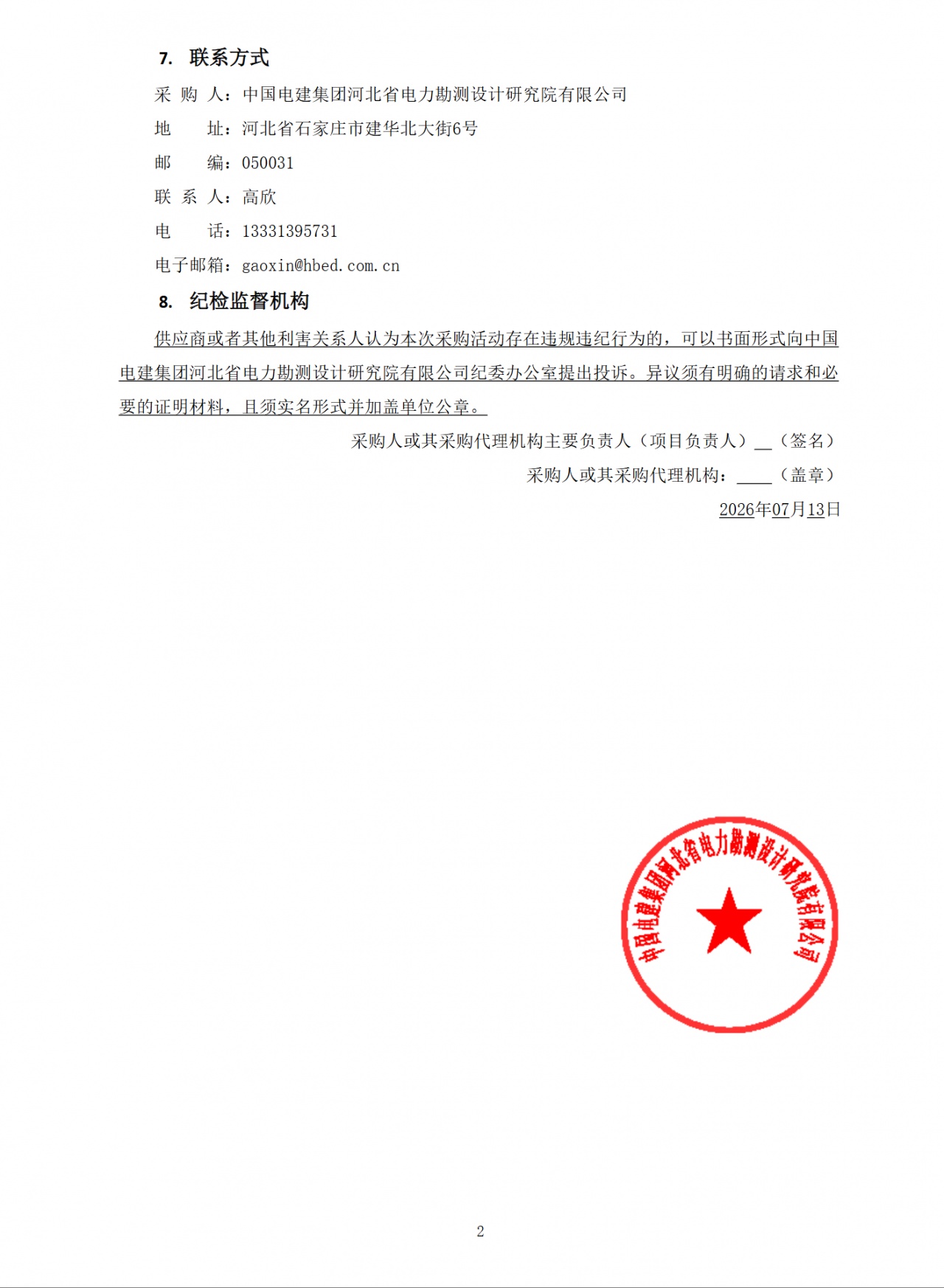

计划交货期: 暂定最后一批货不晚于2026年09月30日(具体以项目部要求为准)。
