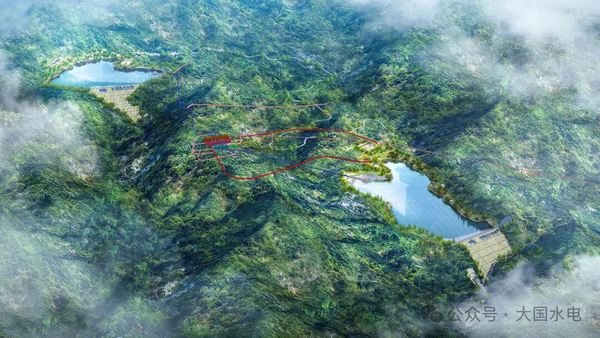

前言
“十五五”开局之际,南网储能公司积极响应国家稳增长、扩投资号召,全面按下项目建设“快进键”。南网储能公司计划在“十五五”到“十六五”初期陆续建成8座抽水蓄能电站,每座装机容量120万千瓦,总装机规模将达到960万千瓦,总投资约650亿元。
这批项目主要集中在广西(4座)、广东(3座)、云南(1座),建成后将有力支撑区域经济发展和能源结构优化升级。
CPEM大国水电小编将电站进展梳理如下:
在建电站
No.1 广西贵港抽水蓄能电站
位于广西贵港市港北区根竹镇,总装机容量120万千瓦,投资约81亿元。截至2026年1月,项目已完成进场道路、关键隧道等前期工程,上下水库及地下厂房建设已全面启动。按照计划,2028年6月将完成上水库蓄水验收,2029年9月实现全部机组投产发电。

No.2 桂林灌阳抽水蓄能电站
位于广西桂林市灌阳县新圩镇,也是桂林市首个核准的重大储能建设项目,总投资约80亿元,总装机容量120万千瓦。项目于2023年12月获广西发改委核准批复,2024年9月主体工程正式开工。截至2026年1月,已完成通风洞兼安全洞、进厂交通洞等关键通道贯通,地下厂房开挖支护、上下水库导流洞施工等工程正有序推进。按照建设计划,预计2027年底首台机组投产,2028年10月全部机组建成投运。
No.3 钦州灵山抽水蓄能电站
位于广西钦州市灵山县旧州镇与三隆镇交界处,总装机容量120万千瓦,总投资约79亿元。项目于2023年12月完成可行性研究审查,2024年10月正式启动建设。截至2026年1月,已完成进场道路、坪独隧道、坪架隧道等关键通道贯通,地下厂房主通道于2025年10月全线贯通,上下水库导流洞施工正有序推进。按照建设计划,首台机组预计2028年6月投产,2029年实现全容量并网。
No.4 玉林福绵抽水蓄能电站
位于广西玉林市福绵区成均镇,也是玉林市首个抽水蓄能电站,总投资约83亿元,总装机容量120万千瓦。
2022年获得广西壮族自治区发改委核准批复,2024年6月启动建设,10月正式开工。
截至2026年1月,已完成通风兼安全洞、进厂交通洞等关键通道贯通,主体工程三大标段已于2025年底完成招标,计划2026年全面进入主体施工阶段。
按照建设计划,首台机组预计2028年底投产,2029年实现全部机组投运。
No.5 肇庆浪江抽水蓄能电站
位于广东省肇庆市广宁县五和镇,也是粤港澳大湾区首个变速抽水蓄能电站,总投资约86亿元,总装机容量120万千瓦。项目于2022年11月全面开工,截至2026年1月,上水库大坝填筑、下水库导流洞施工有序推进,预计2026年底首台机组投产发电,2027年全部机组建成投运。
No.6 惠州中洞抽水蓄能电站
位于广东省惠州市惠东县高潭镇中洞村,也是我国首个单机400兆瓦级超大容量变速抽水蓄能电站。总投资约83.7亿元,总装机容量120万千瓦。
项目于2022年12月23日全面开工建设,截至2026年1月,上水库坝体填筑、下水库导流洞施工有序推进,首台机组进入本体安装阶段。预计2026年底首台机组投产,2027年全部机组建成投运。
No.7 茂名电白抽水蓄能电站
位于广东省茂名市电白区霞洞镇与黄岭镇交界处,是广东省能源发展"十四五"规划重点建设项目,总投资约77.67亿元,总装机容量120万千瓦。项目于2022年7月完成预可研审查,2023年8月完成可研审查,2023年12月主体工程正式开工。截至2026年1月,上水库、下水库导流洞施工有序推进;主厂房桥机设备通过出厂验收。预计2027年6月首台机组投产,2028年6月实现全容量投产。
已核准
No.8 西畴抽水蓄能电站
云南省文山壮族苗族自治州西畴县与广南县交界处,是云南省“十四五”绿色能源发展规划项目。总投资约 80.35亿元,总装机容量120万千瓦。项目于2024年12月31日,正式获得云南省发改委核准批复;2025年4月,南网储能董事会审议通过投资建设议案,进入实质性推进阶段。预计在“十六五”初期全面建成投产。
