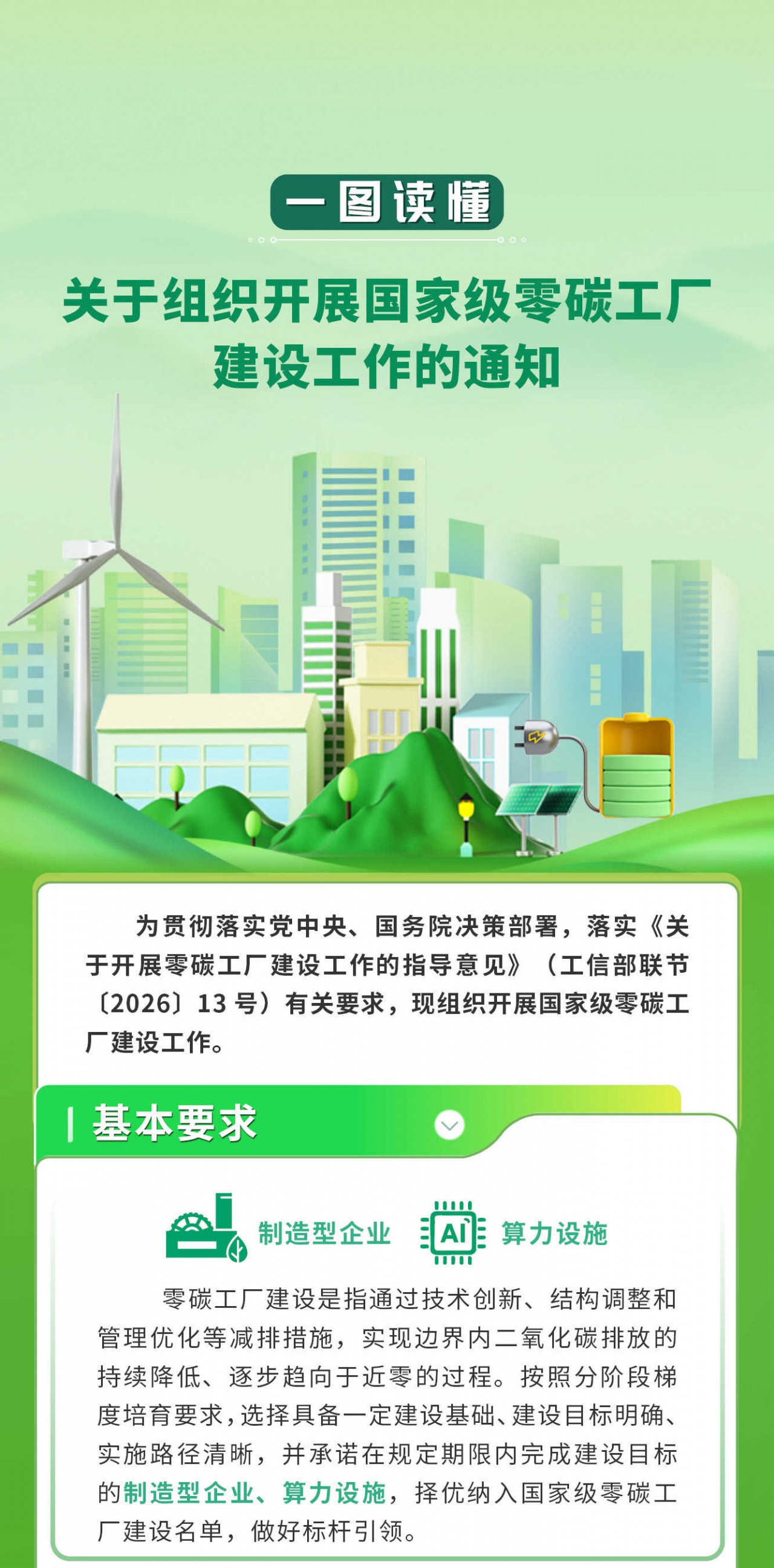

7月22日工业和信息化部正式发布《关于组织开展国家级零碳工厂建设工作的通知》,启动国家级零碳工厂建设申报工作。

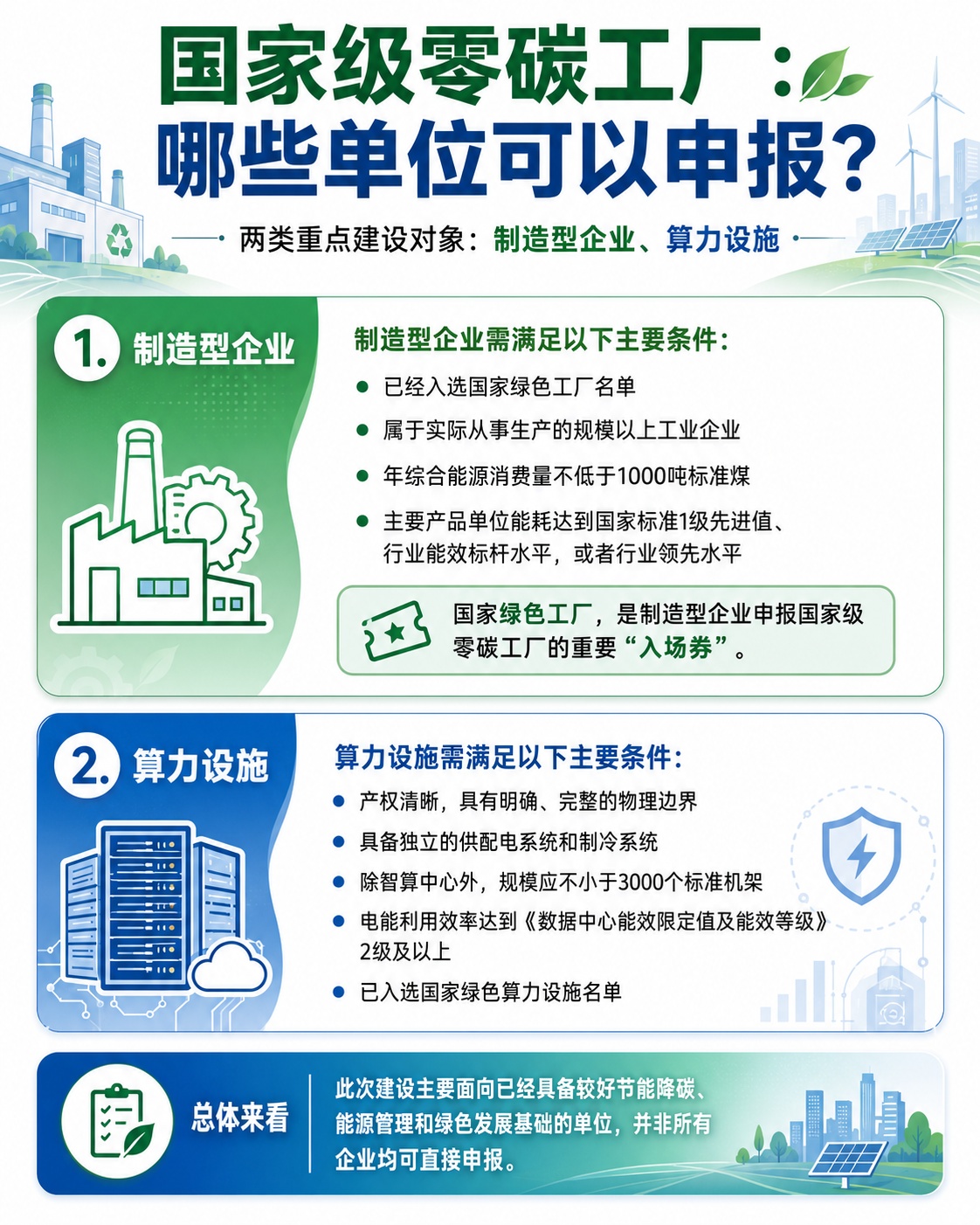

一、哪些企业可以申报?

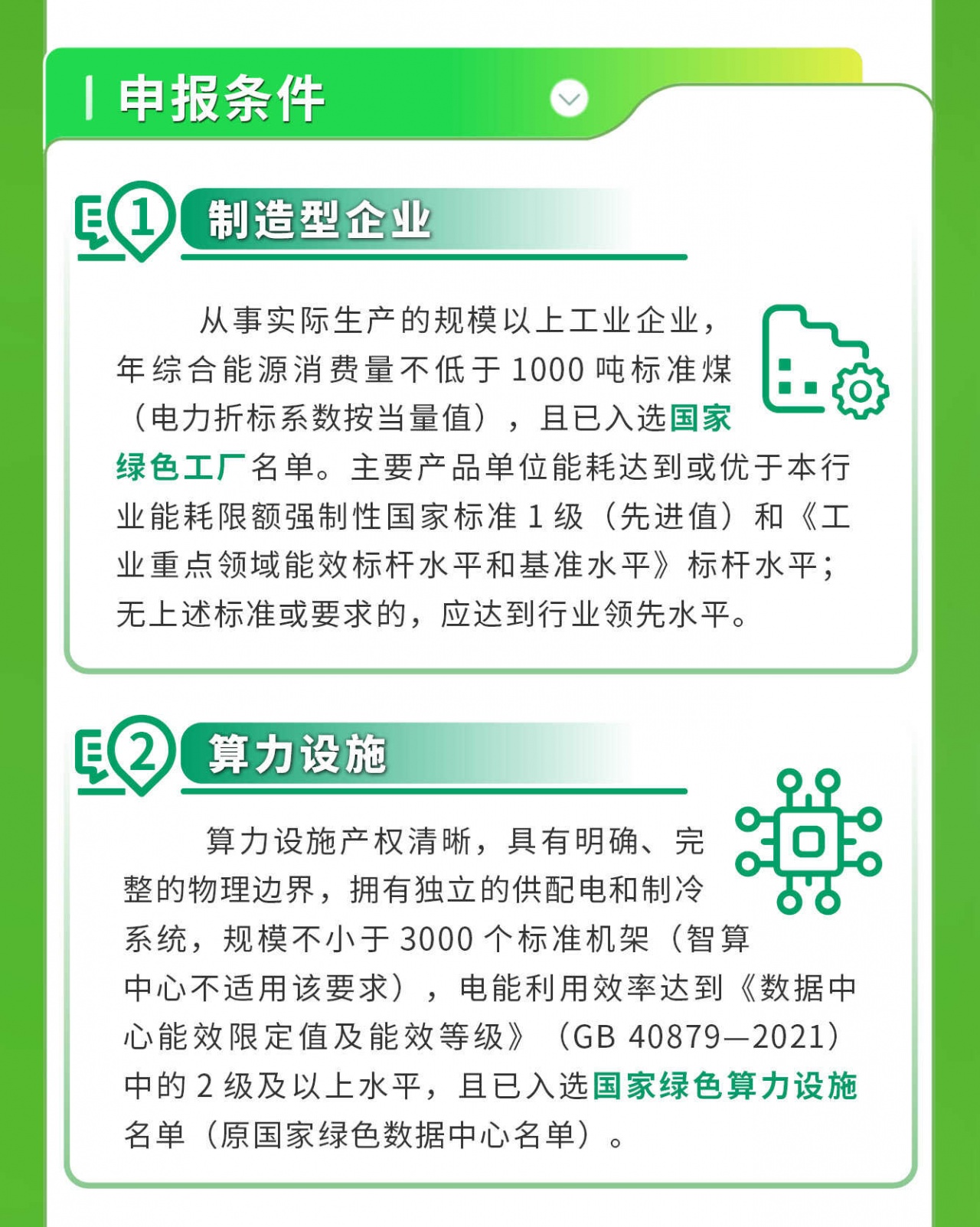

制造型企业需满足以下主要条件:
已经入选国家绿色工厂名单;属于实际从事生产的规模以上工业企业;年综合能源消费量不低于1000吨标准煤;主要产品单位能耗达到国家标准1级先进值、行业能效标杆水平,或者行业领先水平。
这意味着,国家绿色工厂是制造型企业申报国家级零碳工厂的重要“入场券”。
算力设施需产权清晰,具有明确、完整的物理边界以及独立的供配电和制冷系统。
除智算中心外,规模应不小于3000个标准机架;电能利用效率达到《数据中心能效限定值及能效等级》2级及以上,并已入选国家绿色算力设施名单。
总体来看,此次建设主要面向已经具备较好节能降碳、能源管理和绿色发展基础的单位,并非所有企业均可直接申报。

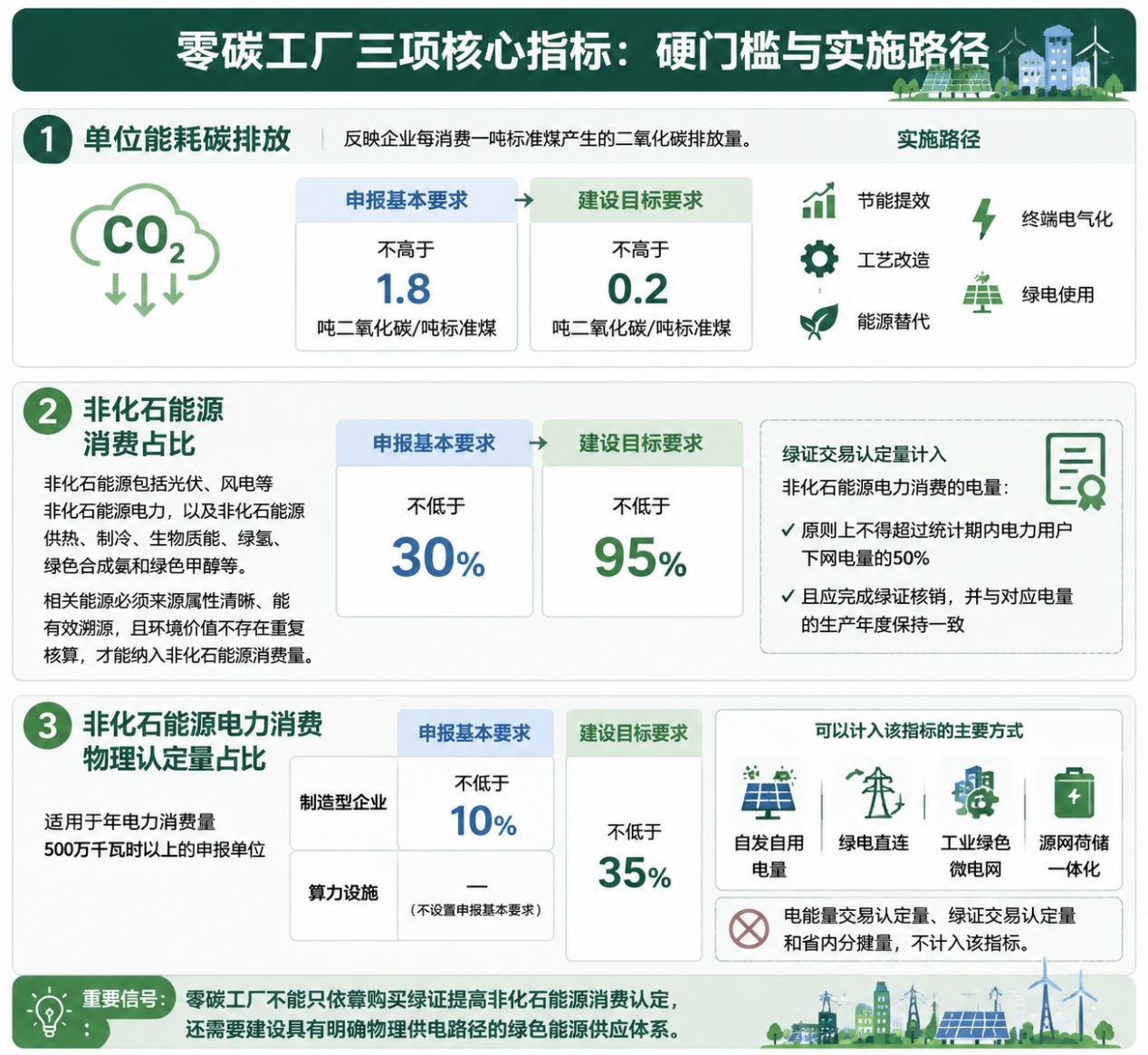

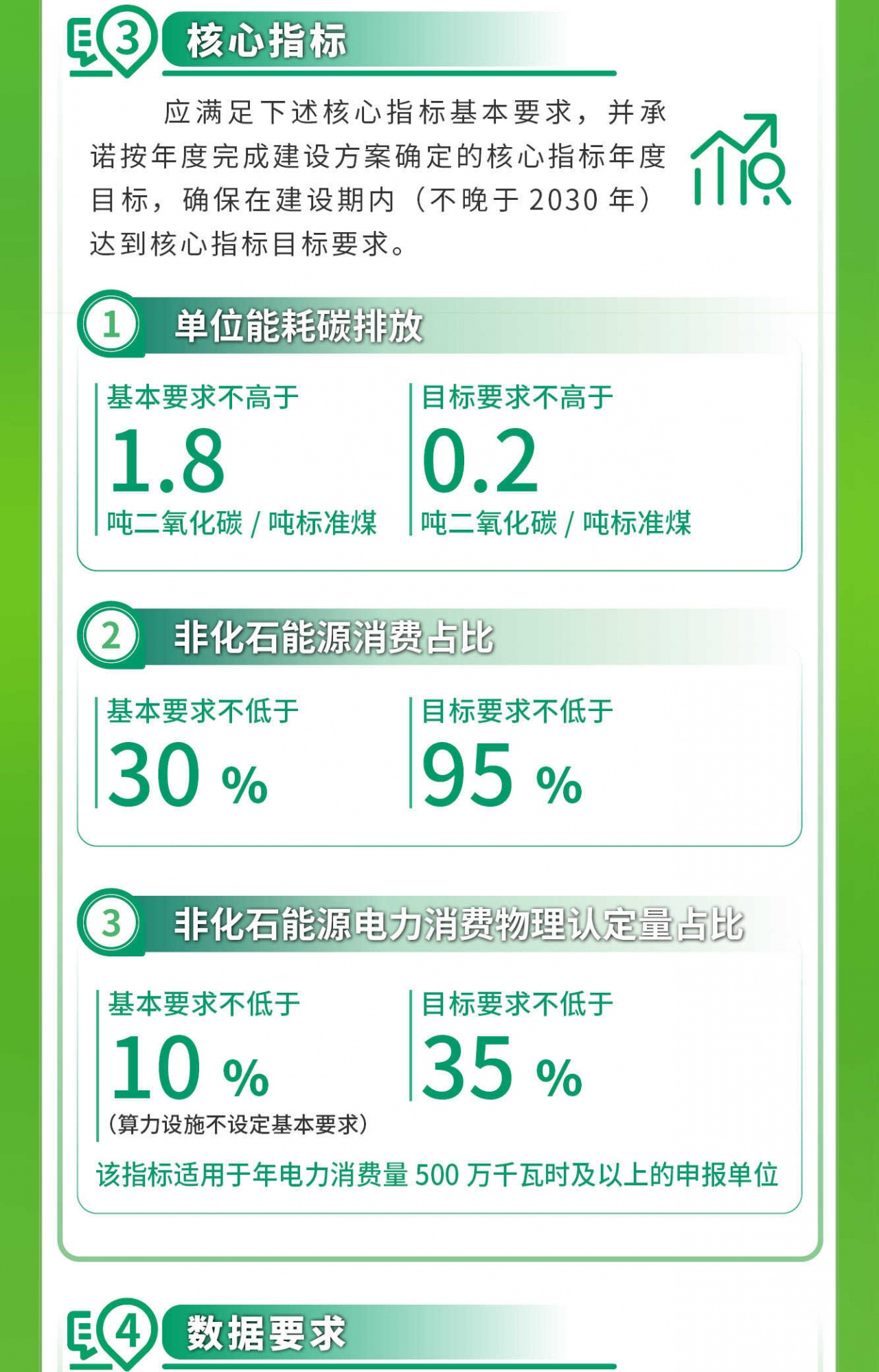

二、三项核心指标是“硬门槛”
申报基本要求为:
不高于1.8吨二氧化碳/吨标准煤。
建设目标要求为:
不高于0.2吨二氧化碳/吨标准煤。
这一指标反映企业每消费一吨标准煤产生的二氧化碳排放量。
企业需要通过节能提效、工艺改造、能源替代、终端电气化和绿电使用等方式,持续降低单位能源消费产生的碳排放。
申报基本要求为:
不低于30%。
建设目标要求为:
不低于95%。
非化石能源不仅包括光伏、风电等非化石能源电力,还可包括非化石能源供热、制冷、生物质能、绿氢、绿色合成氨和绿色甲醇等。
但相关能源必须来源属性清晰、能够有效溯源,并且环境价值不存在重复核算,才能纳入非化石能源消费量。
在该指标的核算中,绿证交易认定量计入非化石能源电力消费的电量,原则上不得超过统计期内电力用户下网电量的50%,且应完成绿证核销,并与对应电量的生产年度保持一致。
该指标适用于年电力消费量500万千瓦时以上的申报单位。
其中,制造型企业的申报基本要求为:
不低于10%。
算力设施不设置申报基本要求。
制造型企业和算力设施的建设目标均为:
不低于35%。
可以计入该指标的,主要是非化石能源电力自发自用电量,以及通过绿电直连、工业绿色微电网、新能源就近接入增量配电网、源网荷储一体化等模式形成的自用电量。
电能量交易认定量、绿证交易认定量和省内分摊量,不计入该指标。
这释放出一个重要信号:
零碳工厂不能只依靠购买绿证提高非化石能源消费认定,还需要建设具有明确物理供电路径的绿色能源供应体系。
三、评价不只看光伏和绿电

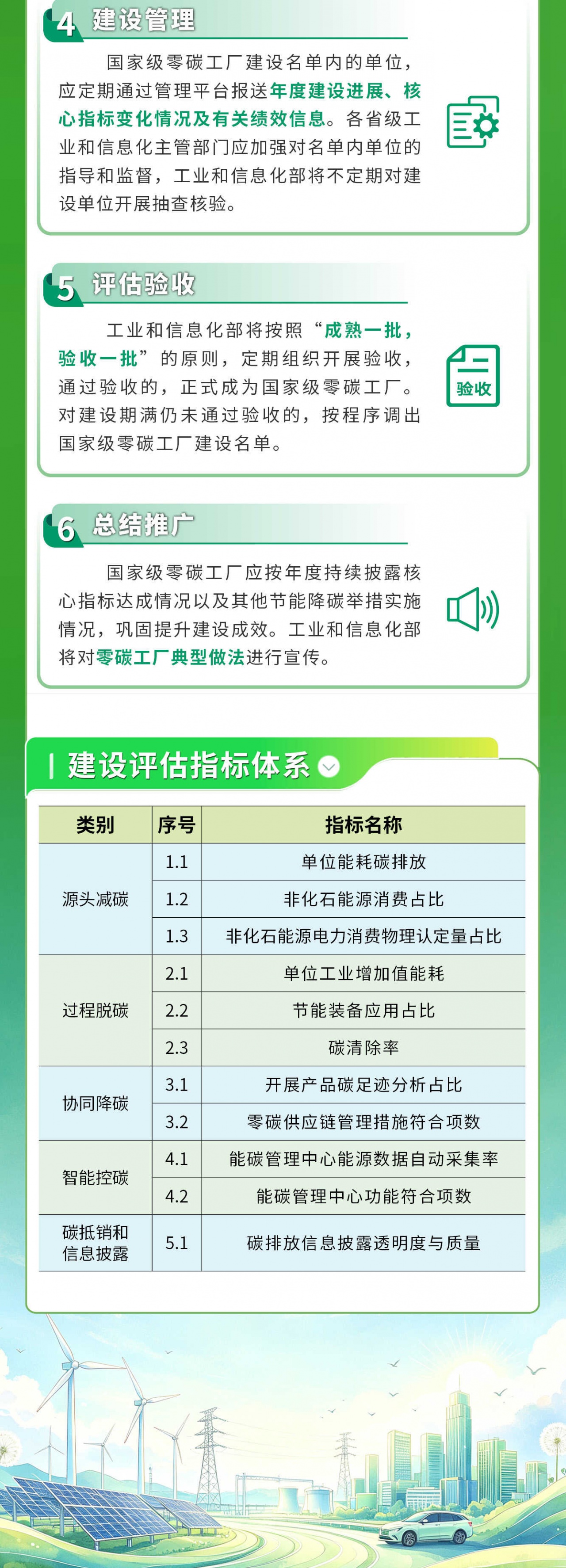

国家级零碳工厂评估指标体系设置了源头减碳、过程脱碳、协同降碳、智能控碳、碳抵销和信息披露五大类,共11项指标。
过程脱碳重点考察:
· 单位工业增加值能耗;
· 节能装备应用占比;
· 碳清除率。
其中,电动机、变压器、工业锅炉、风机、空压机、工业制冷设备和热泵等重点用能装备,是否达到国家能效2级、1级或先进水平,将直接影响节能装备应用评价。
这意味着,零碳工厂不能只建设光伏、购买绿电,还需要深入生产现场,对空压、制冷、锅炉、泵组、变压器和生产线等系统开展节能改造。
协同降碳重点考察产品碳足迹分析和零碳供应链管理情况。
供应链管理措施包括绿色采购、碳数据协同、供应商培训与评价、资源循环利用、信息化管理以及绿色低碳物流等。
其中,符合绿色低碳物流措施要求的,清洁运输比例应不低于85%,建设期满时达到100%。这一要求属于零碳供应链管理措施之一,并非三项核心指标中的单独申报门槛。
智能控碳主要评价两项内容:
· 能碳管理中心能源数据自动采集率;
· 能碳管理中心功能符合项数。
能源数据可通过智能电表、流量计、传感器等物联网设备自动采集,也可通过ERP、MES、SCADA、EMS等系统接口实现数据同步。
能碳管理中心重点核查能耗查询、能效对标、能流分析、碳排放核算、产品碳足迹、供应链碳管理、碳资产管理和智能辅助决策等功能。
政策并未要求所有功能必须集中在同一个平台,可以通过“能源管理中心+碳排放管理系统”等组合模式实现。相关功能原则上在平台稳定运行一年以上后进行核查。
因此,企业需要建立真实、连续、可追溯的能碳数据体系,而不是只建设用于展示的数据大屏。
建设方案还要求企业说明碳抵销和信息披露情况。
如使用国内减排量进行碳抵销,应使用全国温室气体自愿减排交易机制产生的CCER;如通过跨境碳交易进行抵销,应符合《巴黎协定》第六条碳市场机制要求。
从整体评价体系看,碳抵销应当建立在源头减碳、过程脱碳和能源结构调整之后,不能替代企业自身的实际减排行动。
四、申报不是“填一份材料”
本次申报以2025年1月1日至12月31日为统计期。

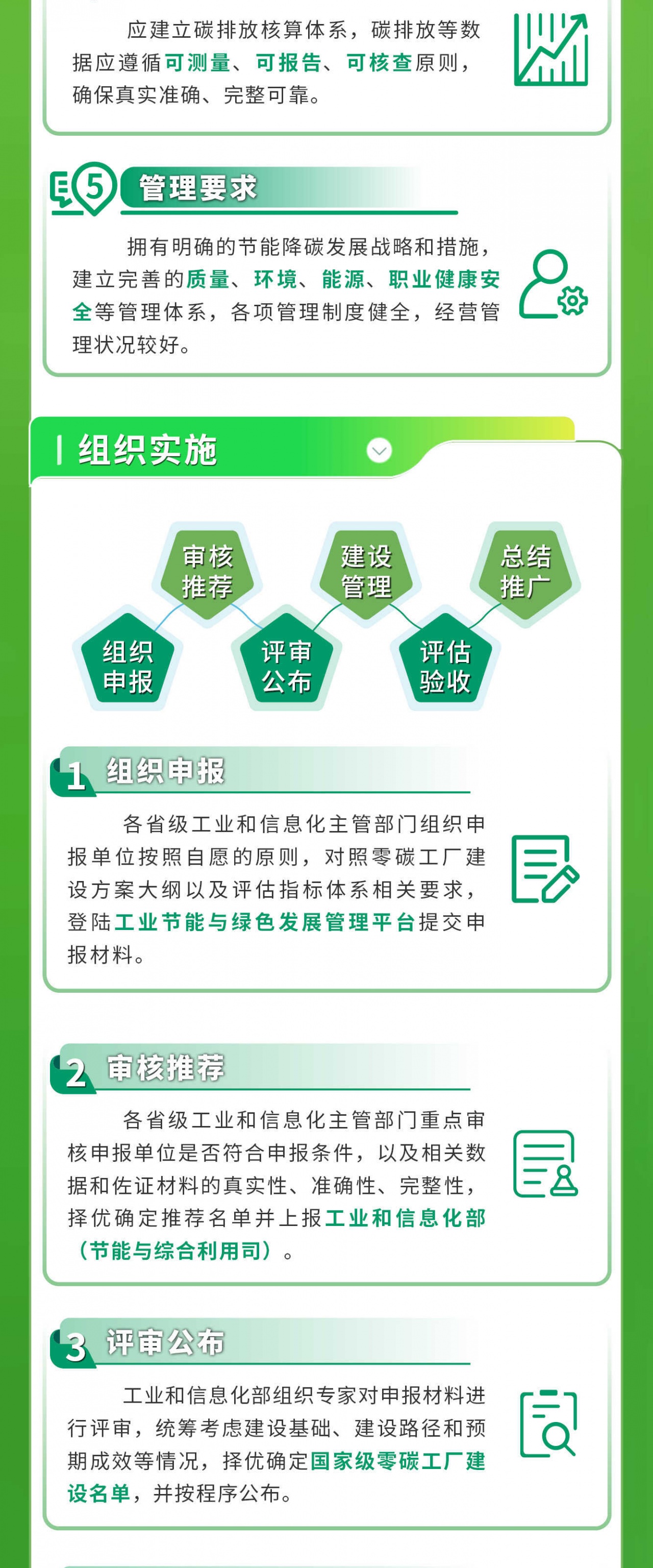

建设方案中的数据、指标、计算结果、项目和建设成效,都需要说明数据来源、统计口径、计算过程、判定依据以及对应的证明材料。证明材料不足以支撑相关结论的,评审时不予认可。
企业还需要以2025年实际值为基础,逐年填写单位能耗碳排放、非化石能源消费占比、物理认定量占比等指标的年度目标,并明确目标达成年份。
同时,应形成重点项目清单,明确项目名称、建设主体、投资规模、建设周期、实施内容和预期成效。
进入建设名单后,企业还需按年度报送建设进展、核心指标变化和相关绩效信息。
完成建设任务后,经省级评估和工信部验收,才能正式成为国家级零碳工厂;建设期满仍未通过验收的,将被调出建设名单。
五、企业现在应该做什么?
有申报意向的企业,应尽快完成四项准备:
重点核查国家绿色工厂或国家绿色算力设施资格、企业规模、综合能源消费量、产品能效水平以及近三年合规情况。
统一能源消费、碳排放、产量、工业增加值和绿电数据的核算边界,梳理电力、天然气、蒸汽、热力、燃油等能源数据和原始凭证。
重点分析单位能耗碳排放降至0.2吨二氧化碳/吨标准煤、非化石能源占比达到95%、物理认定量占比达到35%的实现路径。
将分布式光伏、储能、绿电直连、工业绿色微电网、设备更新、节能技术改造、能碳管理中心、产品碳足迹和供应链碳管理等项目,与年度指标和减排目标逐一对应。
六、结语
国家级零碳工厂建设正式启动,标志着我国工业零碳转型开始从概念和试点,走向统一指标、年度管理和正式验收。
政策附件下载
为方便企业进一步核对申报条件、编制建设方案,现附上本次通知配套的3份文件(点击文件即可查看或下载。)
附件1:
重点包括五大类11项评估指标、三项核心指标的核算方法,以及非化石能源、物理可溯源绿电、能碳管理中心等具体认定要求。
附件2:
由省级工业和信息化主管部门汇总推荐单位,主要填写申报单位、所属行业、三项核心指标及建设周期等信息。
包括申报单位基本情况、建设基础、目标分析、建设路径、年度指标目标、重点项目及预期成效等内容,是企业编制申报方案的主要模板。
附件3:
包括申报单位基本情况、建设基础、目标分析、建设路径、年度指标目标、重点项目及预期成效等内容,是企业编制申报方案的主要模板。
七、一图读懂政策文件
来源:工业和信息化部网站
