距2060年实现碳中和还有12377天
热点关键词:
2026 今天

来源:福建省发展和改革委员会

福建公布2026年度省重点项目名单,10个海上风电项目入选

字体:
分享到:
扫一扫
摘要:福建省发改委公布2026年度省重点项目名单,总投资4.01万亿元,年度计划投资7226亿元。其中,10个海上风电项目入选,总装机容量5917MW。包括莆田湄洲湾外海、平海湾DE区、宁德霞浦B区、长乐外海K区等新开工或在建项目,以及国家级海上风电研究与试验检测基地项目。这些项目将推动福建省海上风电产业发展。

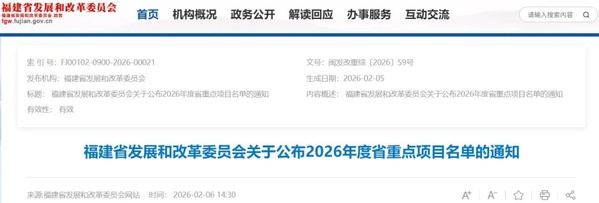

2月6日,福建省发展和改革委员会发布《关于公布2026年度省重点项目名单的通知》。

《通知》显示,经省政府同意,确定福建省2026年度省重点项目1570个,总投资4.01万亿元,年度计划投资7226亿元。其中,共有10个海上风电项目入选2026年度省重点项目名单,总装机容量达5917MW。

节选如下:

福建省海上风电场_福建省海上风电项目竞争配置_

福建省海上风电场__福建省海上风电项目竞争配置

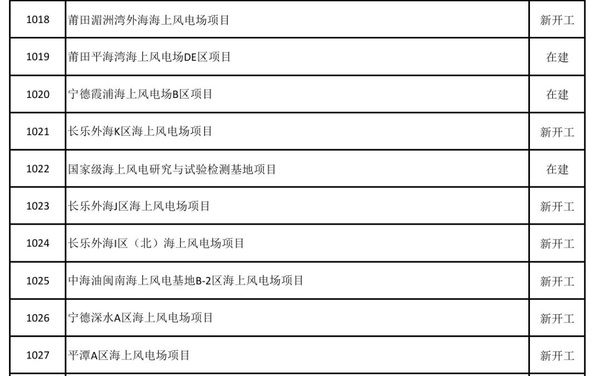

1、莆田湄洲湾外海海上风电场项目(新开工):位于福建湄洲湾东侧海域,规划容量40万kW,拟布置23台单机容量18MW的风力发电机组,总装机规模为414MW。

2、莆田平海湾海上风电场DE区项目(在建):位于福建省莆田市秀屿区平海湾内,总装机容量400MW,拟布置8台上海电气8.5MW风电机组、8台上海电气16.6MW风电机组以及金风科技12台16.6MW风电机组。

3、宁德霞浦海上风电场B区项目(在建):位于宁德市霞浦县四礵列岛南部外海区,规划装机容量为300MW,拟采用单机容量≥8MW的海上风力发电机组。

4、长乐外海K区海上风电场项目(新开工):位于长乐松下镇东侧海域,总容量558MW,拟布置31台单机容量18MW风电机组。

5、国家级海上风电研究与试验检测基地项目(在建):位于长乐东犬岛东侧海域,总容量411MW,建设海上风电试验基础平台20个( 包括16MW级2个、18MW级3个、20MW级10个、25MW级5个)。

6、长乐外海J区海上风电场项目(新开工):位于长乐东犬岛东侧海域,总装机容量656MW,拟建设41台单机容量16MW的海上风电机组。

7、长乐外海I区(北)海上风电场项目(新开工):位于福州长乐外海,总装机规模为314MW,拟安装18台16.0MW的风电机组及1台26MW试验机组。

8、中海油闽南海上风电基地B-2区海上风电场项目(新开工):位于福建省闽南外海,预计总容量160万千瓦。

9、宁德深水A区海上风电场项目(新开工):位于宁德霞浦东侧海域,规划容量800MW,拟安装20台14.3MW风力发电机组和33台16MW风力发电机组,总装机容量814MW。

10、平潭A区海上风电场项目(新开工):位于福建省平潭岛北侧海域,规划容量450MW,拟安装29台16MW级风电机组。


2026年度省重点项目名单.xlsx

福建省发展和改革委员会关于公布2026年度省重点项目名单的通知.pdf


商务合作
