全球能源转型浪潮汹涌,新能源招标已成为各国推动可再生能源规模化发展的核心机制。然而,招标设计绝非简单的价格发现工具,而是一场精密的风险分配博弈。对于电力行业投资者而言,深刻理解招标过程中的风险图谱,方能在激烈竞争中把握先机、规避陷阱。
本文基于国际可再生能源署( IRENA )最新研究成果,系统梳理新能源招标中的主要风险类别及其传导机制,为投资者提供前瞻性的决策参考框架。
01
新能源招标风险的整体图景
风险的阶段性传导

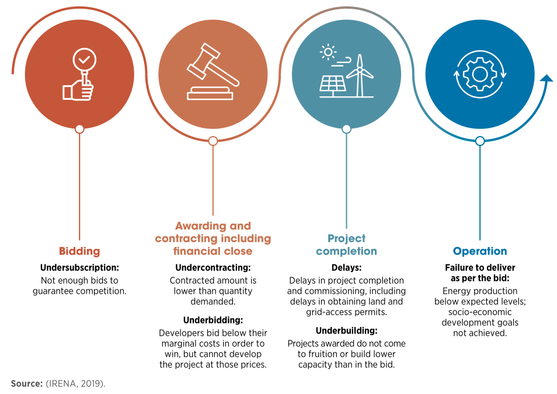

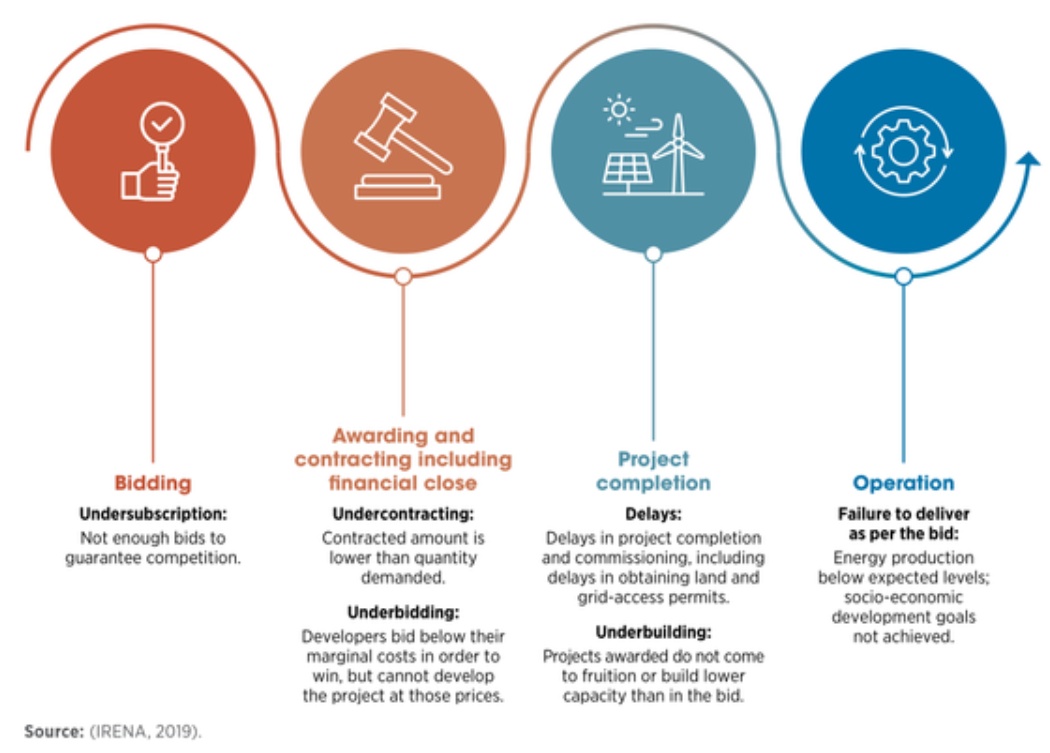

新能源招标项目的生命周期可划分为四个关键阶段:投标阶段、授标与签约阶段、建设阶段、运营阶段。每个阶段都面临特定的风险挑战,且风险具有显著的传导效应—— 前一阶段的风险处置不当,往往会在后续阶段引发连锁反应。

投标阶段的核心风险在于竞争不足。若投资者对东道国政治经济环境存疑,或对项目收益预期悲观,可能导致投标参与度不足,进而推高中标价格,削弱招标的政策初衷。
授标与签约阶段的主要挑战来自融资可得性与合同条款谈判。部分项目在中标后因宏观经济恶化而无法获得债务融资,阿根廷2016-2018 年间的多个中标项目即因此搁浅。
建设阶段面临的风险更为复杂多元,涉及场地准备、许可获取、供应链稳定性、建设进度等诸多变量。
运营阶段则需应对市场波动、汇率变动、购电方违约、电网消纳等长期性风险。
风险分类框架
新能源招标风险可从两个维度进行划分:
按影响层级:分为国家及项目层面风险与项目层面风险。前者具有系统性特征,往往超越单一项目的可控范围;后者则与具体项目的执行紧密相关。
按风险性质:涵盖政治风险、政策监管风险、金融风险、技术风险、运营风险、社会环境风险等多个类别。
02
国家及项目层面的系统性风险
政治风险:不可忽视的宏观变量
政治风险是新能源招标中最具不确定性的外生变量,其表现形式包括战争、内乱、政府违约、征收(含渐进式征收)等。这类风险虽然发生概率相对较低,但一旦触发,往往对项目造成毁灭性打击。
风险传导机制
政治动荡首先影响投资者信心,在投标阶段表现为参与度下降、报价抬升;若风险在项目存续期间实质化,则可能导致资产损失、收益中断乃至项目终止。典型缓释工具:
值得警惕的趋势:主权担保本质上是将风险从投资者转移至东道国政府,形成或有负债。国际货币基金组织(IMF )在评估国家债务可持续性时,会将主权担保纳入考量。近年来,部分独立发电商援引主权担保提起仲裁并获得赔偿的案例,已使各国政府对出具担保趋于审慎。替代方案探索:
政策与监管风险:规则变动的冲击
政策监管风险源于法律法规或监管规则的变化,可能对项目开发和实施产生不利影响,具体包括激励政策调整、税收变动、并网规则修改、许可程序变化等。典型案例:
风险缓释路径:
货币风险:汇率波动的侵蚀
在新兴市场和发展中经济体(EMDEs ),本币波动性往往较大,而项目融资通常来源于国际投资者和银行,以美元或欧元计价,还款周期长达10-20 年。一旦本币贬值,以本币计价的购电收入实际价值将大幅缩水。2016-2024 年货币贬值幅度,阿根廷超过6000%;黎巴嫩超过5800%;土耳其约986%;尼日利亚约483%;埃及约352%;埃塞俄比亚约280%;赞比亚约154%。上述数据清晰表明,若项目在2016 年以硬通货融资、并期望通过购电协议在10-20 年内偿还,将面临何等巨大的汇率敞口。
应对策略选项:
三种模式各有利弊,硬通货计价对投资者保护最强,但将汇率风险完全转嫁给购电方和最终消费者;本币计价则使投资者承担汇率风险,可能抬高融资成本和报价。
货币转移与可兑换风险
货币转移与可兑换风险属于政治风险的特殊形态,指政府实施资本或外汇管制,阻止资金跨境流动。在外汇储备紧张的国家,这一风险尤为突出。
案例警示 :埃塞俄比亚2019 年Scaling Solar 项目首轮招标中,国家银行最初拒绝承诺货币可兑换性,导致六家入围投标者中仅一家能够提交标书,项目最终取消。
风险缓释工具:
交易对手风险:购电方的支付能力
交易对手风险指购电方违约或拒绝付款的风险。在许多发展中国家,公用事业公司面临严峻的财务可持续性挑战—— 现金回收往往不足以覆盖运营和资本支出。
非洲案例研究 :对39 个非洲国家的调查显示,仅塞舌尔和乌干达的公用事业公司能够完全收回运营和资本成本;仅19 个国家的现金回收能够覆盖运营成本,其中仅4 个国家还能覆盖一半以上的资本成本。
交易对手风险可细分为流动性风险和违约风险两类:
流动性风险缓释工具:
违约风险缓释工具:
03
市场与技术维度的运营风险
市场风险:需求与价格的波动
市场风险指实际电力需求低于预测,或在自由化市场中电价低于预期,导致发电商收入减少。这一风险在产业需求不稳定或居民购买力受限的市场尤为显著。
典型缓释安排:
电网与输电风险
电网风险涵盖并网限制、电网管理、输电基础设施不足以及弃电风险。输电建设风险主要影响建设阶段,而电网不可用或弃电风险则在运营阶段显现。
风险分配路径:
技术风险:成熟度与本地化的平衡
技术风险通常指采用新兴技术或使用缺乏经验的劳动力。在高风险环境下,还涉及本地含量要求带来的风险—— 当本地可再生能源设备或服务市场尚不成熟时,建设或运营可能延误、设备成本可能上升。
风险缓释策略:
供应链风险:全球动荡的传导
供应链中断已成为可再生能源项目实施的重大挑战,显著影响设备可得性、定价和交付周期。
近年冲击事件:
量化影响:2021 年太阳能电池板价格上涨约20% ;2020-2022 年间多晶硅价格上涨超过三倍。
困境所在:许多开发商已基于危机前价格假设签订固定价格合同,无法重新谈判,导致项目延期、寻求延长工期、甚至合同终止或退出。
04 小结
新能源招标风险呈现多维度、多层次、相互关联的特征。从宏观层面看,政治风险、政策监管风险、货币风险构成了影响投资决策的系统性变量;从运营层面看,交易对手风险、市场风险、电网风险、技术风险、供应链风险则贯穿项目全生命周期。对于电力行业投资者而言,关键启示包括:第一,风险评估需要全周期视角。招标阶段的风险处置将深刻影响后续各阶段的项目表现,不可孤立看待单一环节。第二,风险分配本质上是利益博弈。将风险转移给一方,意味着另一方承担更大不确定性。当前主流的 ” 投资者中心 ” 风险分配模式,将大量风险推向东道国政府和消费者,其可持续性值得深思。第三,缓释工具各有代价。主权担保增加国家或有负债,购电协议条款保护影响电力成本和消费者负担,过度依赖国际仲裁可能损害东道国主权。投资者应在风险保护与合作关系间寻求平衡。
